新工艺绿色高效能可回收基坑支护组合技术应用案例——上海某项目
2016-09-09 13:55:56

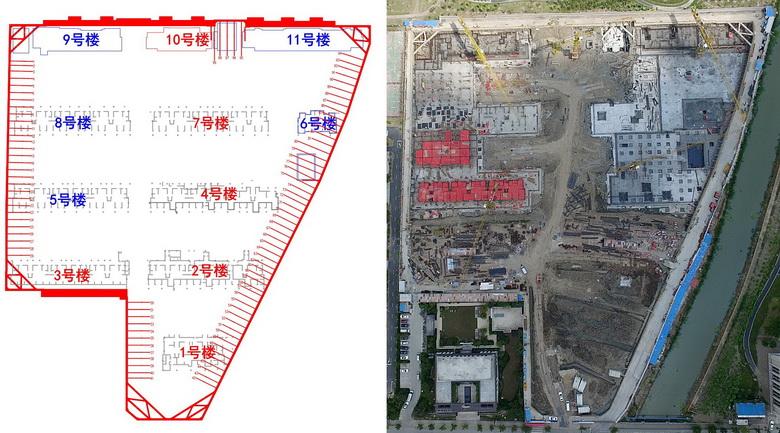

该项目位于上海市奉贤区,基坑开挖面积大,超过30000平方米。普遍开挖深度5米,局部开挖深度8米。周边环境较复杂,基坑环境保护等级局部为二级,基坑边线距离用地红线较近,一般为1.9~2.6米。基坑西侧为已建学校,基坑边线距围墙最小距离仅2.8米,距学校建筑最近约14米。基坑南侧紧邻市政道路,基坑边线距道路边线最近约2.9米。

场地条件无法实施常规的重力坝方案;项目工期紧,若采用水平支撑方案造价高且工期长;采用斜抛撑方案将导致底板分块浇筑,产生很多后浇带,且施工工期长,综合费用较高。经过综合比选,建设方选择了绿色高效能可回收基坑支护组合技术中的前撑式注浆钢管支撑方案,该方案能够很好地解决上述问题,满足建设方的需求。

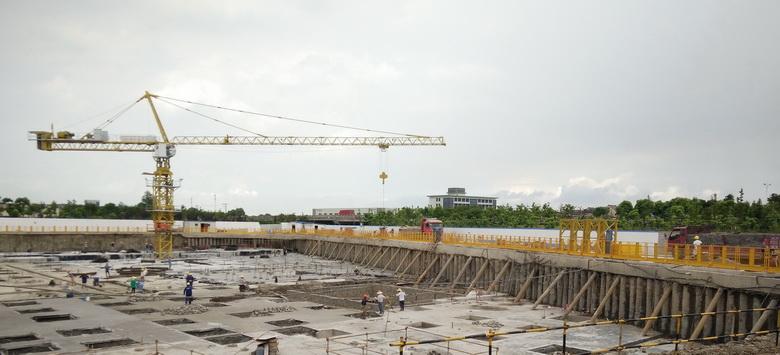

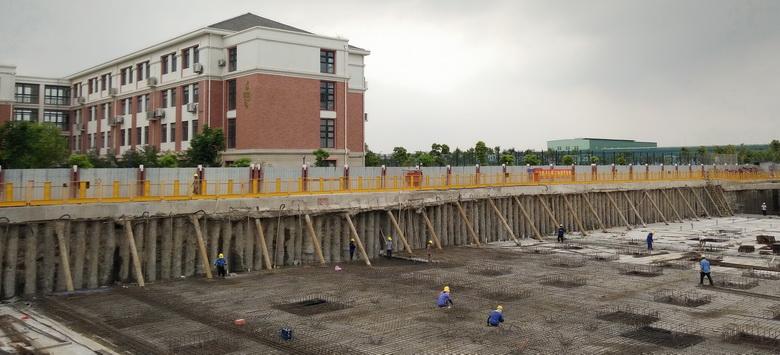

该方案实施时,前撑式注浆钢管支撑与围护桩一起施工,在土方开挖前全部完成,不影响整体工期。另外,该方案实现了土方的敞开式开挖,整个基坑底板一次形成,在节约了工期的同时也降低了造价。施工过程中的监测显示,周边环境沉降均在规定控制范围内,控制变形能力稳定可靠。该基坑中新工艺的使用,获得了良好的社会、经济和环境效益。

绿色高效能可回收基坑支护组合技术为基坑支护新工艺,已在十多个基坑深度5~12米不等的项目中成功实施。该技术具有多个技术优点,主要包括:

1.融合多项国家专利;

2.代替了原有复杂的支撑体系,施工内容大大减少;

3.施工速度较快,且可实现土方的敞开式开挖,施工工期大大节约;

4.无支撑施工、养护和拆除工况,地下结构施工可连贯进行;

5.无换撑工序,节约成本及工期;

6.有利于基坑的风险控制,前撑式注浆钢管支撑可在基坑回填后割除,基坑变形完全可控;

7.绿色环保,环境及社会效益明显,钢筋、混凝土等材料用量远少于常规方案,又避免了拆撑时对环境的二次噪音、粉尘污染;

8.无需留置后浇带,不存在因后浇带带来的后期底板、地下室的地下水渗漏问题。
